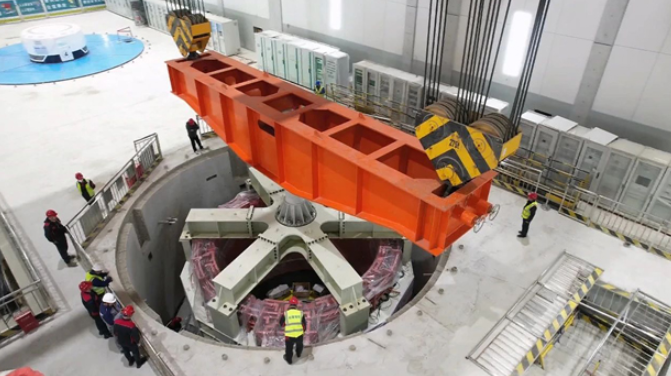

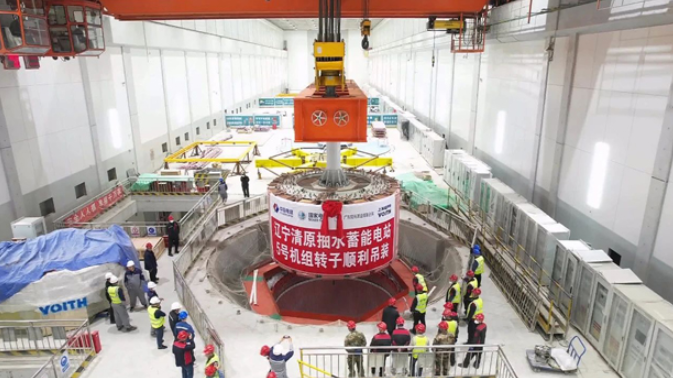

国网新源辽宁清原抽水蓄能电站总投资109亿元,设计年抽水电量40亿千瓦时、发电电量30亿千瓦时。今年是电站机组全面投产发电的关键年、决胜年,国网新源辽宁清原抽水蓄能有限公司提出“保四争五”的奋斗目标。近日,五号机组转子顺利吊装成功,标志着电站建设向着全部机组投产发电的目标迈出了坚实一步。
吊装前,参建各方对参与吊装的作业人员进行了现场技术交底和安全交底。针对转子组装工序多、精度要求高等特点,国网新源辽宁清原抽水蓄能电站编制了详细的专项措施和作业指导,严格规范组装工序,优化布置组装环境,严控试验检测数据,保证了组装质量,为转子吊装做足了功课。转子组装后,圆度为0.3毫米,整体耐压试验一次性通过,最终验收数据全部优良,达到精品机组标准。
截至目前,国网新源辽宁清原抽水蓄能电站1号、2号机组已经顺利投产发电,机组各项数据运行正常;3号机处于调试中,计划6月底投产发电;4号机总装完成,正在开展分部调试;5号机目前具备盘车检查条件;6号机水泵水轮机安装完成。
接下来,国网新源辽宁清原抽水蓄能电站将锚定目标,倒排工期,科学组织,有序施工,向电站全面投产发电的目标拼搏奋进,努力在新时代源源不断输送绿色电能,为辽宁全面振兴作出更大贡献。
责任编辑:李丹
